Naapurisivut Mäntymäki – kalliokiviaineksen otto- ja kierrätystoimintojen alue Nurmijärvellä

Mäntymäen toimipiste sijaitsee Nurmijärven Palojoen kylässä välittömästi Hämeenlinnanväylän (vt 3) itäpuolella. Nurmijärven keskustaajama sijaitsee ottoalueen luoteispuolella noin viiden kilometrin päässä.

Kiviainesten otto Rudus Oy:n Mäntymäessä on alkanut vuonna 2007. Kiviainesten oton lisäämistä sekä toiminnan laajentamista kierrätyskiviainesten käsittelyyn ja maan vastaanottoon alettiin suunnitella vuonna 2008. Laajennushankkeen ympäristövaikutuksia arvioitiin vuonna 2009 toteutetun ympäristövaikutusten arviointimenettelyn (YVA-menettely) aikana. Kiviainesten otto- ja kierrätystoiminnoilla on yhteinen maa-aines- ja ympäristölupa, joka on voimassa vuoteen 2044 asti.

Tilaa tekstiviestipalvelu

Haluatko tiedon tulevista louhintaräjäytyksistä tekstiviestinä?
Katso ohje ja tilaa palvelu.


Ajankohtaista 11.11.2026

Louhinta- ja murskaustyöt jatkuvat Mäntymäen alueella marraskuussa. Poraustyöt alkavat viikolla 46, louhintatyöt viikolla 47 ja murskausjakso käynnistyy viikolla 49. Työt keskeytetään joulun ajaksi, eikä poraus-, louhinta- tai murskaustöitä tehdä viikoilla 51–53. Tulevista louhintaräjäytyksistä ilmoitetaan tekstiviestipalvelumme kautta.

Ajankohtaista 11.9.2026

Louhintatyöt alueella päättyivät heinäkuussa ja murskaus elokuussa. Louhinta- ja murskaustoiminta alueella on tällä hetkellä tauolla, ja louhinnan sekä murskauksen arvioidaan jatkuvan myöhemmin loppuvuoden aikana.

Viikolla 38 alueella aloitetaan kallion päällä pintamaiden poisto tulevia työvaiheita varten. Työssä käytetään kaivinkonetta ja dumpperia, jotka työskentelevät kallion päällä. Työvaiheesta voi aiheutua tavanomaista työkoneiden ääntä ympäristöön.

Ajankohtaista 11.6.2026

Louhinnan ja murskauksen aikatauluihin on tullut nopealla aikataululla muutos asiakkaamme kiireellisen tarpeen vuoksi. Toisin kuin aiemmin arvioimme, käynnistämme toiminnan alueella kesän aikana.

Kesän aikana alueella tehdään sekä murskausta että louhintaa. Pyrimme minimoimaan toiminnasta aiheutuvan ympäristöhäiriön: louhintaa ei tehdä kallion päällä, vaan työt sijoittuvat alemmalle louhintahyllylle, mikä vaimentaa työn ääniä.


Toiminta Mäntymäen louhosalueella

Mäntymäen alueella louhitaan ja jalostetaan (murskataan) kalliokiviaineksia erilaisiksi kiviainestuotteiksi. Louhintatyö koostuu porauksesta, kiven irrotuksesta (räjäytyksistä) ja tarvittaessa rikotuksesta, jolloin louheen lohkarekokoa pienennetään murskauslaitokseen sopivaksi. Kiviaineksen murskauksessa kalliolouhetta pienennetään määrätyn seulan läpäiseväksi tuotteeksi. Louhinta- ja murskaustoiminta on ympärivuotista, mutta jaksottaista. Toiminnot eivät siis ole päivittäin käynnissä.

Alueella otetaan vastaan puhtaita maa-aineksia, joita ei suoraan pystytä ohjaamaan uudelleenkäyttöön rakennuskohteissa. Kierrätystoimintojen tavoitteena on mahdollistaa resurssitehokas maa-ainesten käyttö kierrättämällä maa-aineksia mahdollisimman paljon sekä puhtaiden maa-ainesten loppusijoittaminen. Puhtaiden maa-ainesten vastaanotossa noudatetaan kulloinkin voimassa olevia Rudus Oy:n vastaanotto-ohjeita ja -ehtoja. Rudus Oy panostaa erityisesti alueelle vastaanotettavien maiden puhtauden varmistamiseen. Vastaanotettavat maa-ainekset siirretään louhoksen pohjalle louhinnan edistyttyä siten, että maa-aineksen varastointi mahtuu kiviainestoimintojen kanssa alueen pohjatasolle. Maa-aineksia varastoidaan alueella noin 20 vuotta. Lopputäytön yhteydessä tasausaltaat poistetaan käytöstä täyttämällä altaat maa-aineksilla.

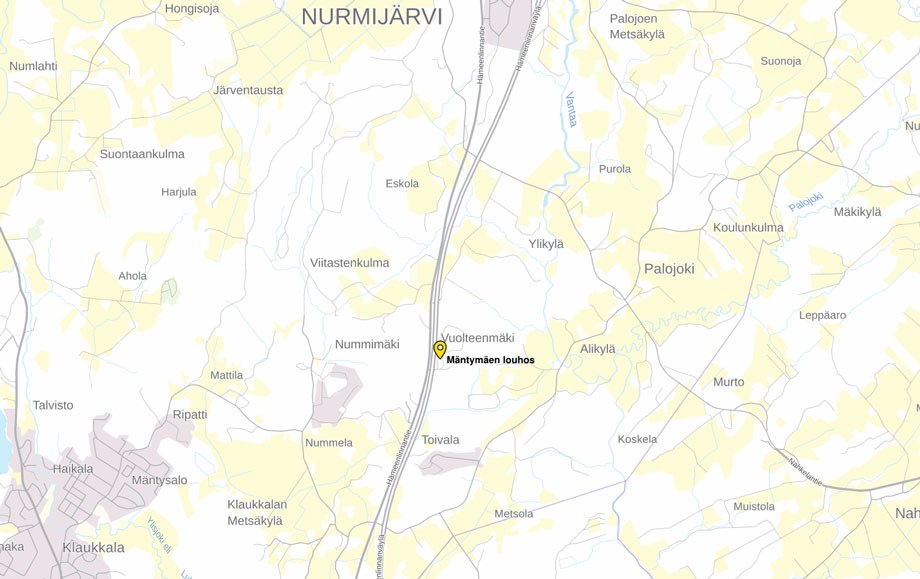

Rudus Mäntymäki louhosalueen sijainti

Sisältää Maanmittauslaitoksen Maastotietokannan 10/2019 aineistoa.


Toiminta-ajat Mäntymäessä

Voimassa olevan ympäristöluvan mukaisesti

  • murskausta saa tehdä ma-pe klo 7-22
  • kallion porausta ma-pe klo 7-18
  • kiviaineksen rikotusta sekä räjäytykset ma-pe klo 8–18
  • kuormaaminen ja kuljetukset ma-pe klo 6–22 ja muualla kuin uudella 6 ha louhittavalla alueella myös la klo 8–18
  • muut käsittelyt (seulonta, välppäys, sekoitus) ma-pe klo 07‒22
  • ylijäämämaan vastaanotto ja sijoitus ma-pe klo 6–22
  • ylijäämälouheen päiväaikainen vastaanotto ma-pe klo 6–22
  • ylijäämälouheen yöaikainen vastaanotto poikkeustapauksissa ti–pe klo 22–06, perjantain ja lauantain välinen yö klo 22–07 (enintään 20 yönä vuodessa, joista 1.6–31.8 vastaanottoa saa olla enintään 5 yönä) muuta toimintaa saa harjoittaa alueella ma-pe klo 7–22

Kaikki toiminta on kielletty sunnuntaisin ja yleisinä juhlapäivinä.


Haitallisten vaikutusten lieventämiskeinoja sekä mittaaminen ja seuranta Mäntymäen alueella

Pinta- ja pohjavedet

Louhinnan ja murskauksen vaikutuksia lähiympäristön pinta- ja pohjavesiin sekä talousvesikaivoihin tarkkaillaan voimassa olevien lupien ja 27.8.2021 päivätyn tarkkailusuunnitelman mukaisesti. Näytteenottopisteitä on yhteensä 28, joista 10 on kaivoja.

Pöly

Pölyn leviämistä vähennetään mm. kastelemalla liikennealueita ja käyttämällä nykyaikaista murskauslaitosta, jossa vettä sumutetaan murskausprosessissa kiviaineksen sekaan, jolloin pölyäminen on vähäistä. Murskauslaitoksen hihnat ovat osittain katettuja. Vesikastelua käytetään murskauslaitoksen risteyskohdissa, jotta hihnoilla kulkeva murskemateriaali saadaan kasteltua läpimäräksi. Vettä on käytetty myös räjäytyksen jälkeisen louhekasan kastelussa. Murskeen pudotuspäät viimeisissä pienikokoisissa murskeissa ja kivipölyssä on suojattu pölyämistä estävillä suojilla. Lisäksi poravaunujen imuri imee talteen porauspölyä. Kuljetus- ja siirtokaluston puhtaudesta huolehditaan.

Melu

Melun kantautumista ympäristöön torjutaan mm. sijoittamalla murskauslaitos mahdollisuuksien mukaan ottamisalueen syvimmälle tasolle, murskauslaitoksen rakenteiden koteloinneilla ja kumituksilla, meluvalleilla ja varastokasoilla sekä louhoksen pohjatasoa ympäröivien kalliorintausten avulla.

Tärinä

Tärinävaikutuksia lievennetään louhinnan perusteellisella suunnittelulla ja louhintatekniikkaa muuttamalla tarpeen mukaan. Rudus Oy ilmoittaa tekstiviestillä etukäteen lähiasukkaille ja valvontaviranomaiselle milloin seuraava louhintaräjäytys tehdään.

Louhintaräjäytyksistä johtuvaa tärinää mitataan tärinämittareilla alueen ympäristössä olevilla asiantuntijoiden valitsemilla seitsemällä kiinteistöllä. Jokaiselle kohteelle, jolle tärinämittari on sijoitettu, on tehty asiantuntijoiden toimesta katselmus/kuntotarkastus, jonka mukaan on määritetty kohteelle sopiva tärinän ohjearvo.
